針對外界傳聞政院拍板重啟核二廠2號機,台電今(5日)早證實,核二廠2號機已完成大修,並於今日向原能會提出大修完成再轉的申請。原能會也表示收到申請,將以一個月的時間檢視機組整體性維護成效。預計最快3月可滿載發電。
外傳台電申請重啟是因中南部禁燒生煤,導致冬季電力也吃緊。台電予以否認,表示是因為避雷器修復後又遇到大修,所以才延至今日。環保團體則認為,是不是用電吃緊,有沒有重啟必要,都還要經過立法院這關,並呼籲立法院嚴格把關。
原能會:一個月審查 環團呼籲立院嚴格把關
原能會今早證實已收到台電公司依「核子反應器設施停止運轉後再起動管制辦法」提出之核二廠2號機再起動申請。預計以一個月(2/5~3/5)的時間檢視機組,確認是否符合運轉要求。
台電發言人徐造華表示,原能會審查通過後九天就可以滿載發電。他也重申,這次申請再轉與冬天缺電傳聞無關。
原能會核能管制處長張欣表示,之前立法院曾對核二2號機做成決議,要求原能會須向委員會報告後才能同意重啟,對此原能會會尊重立院要求。以目前的時程來看,3月中過後,核二2號機就可以供電。
綠色公民行動聯盟秘書長崔愫欣認為,核二2號機重啟不是台電、原能會說了算,還須經立法院同意。所有電力資訊與機組檢查資訊都必須公開透明,讓全民檢視是否有重啟必要,同時也呼籲立法院嚴格監督。

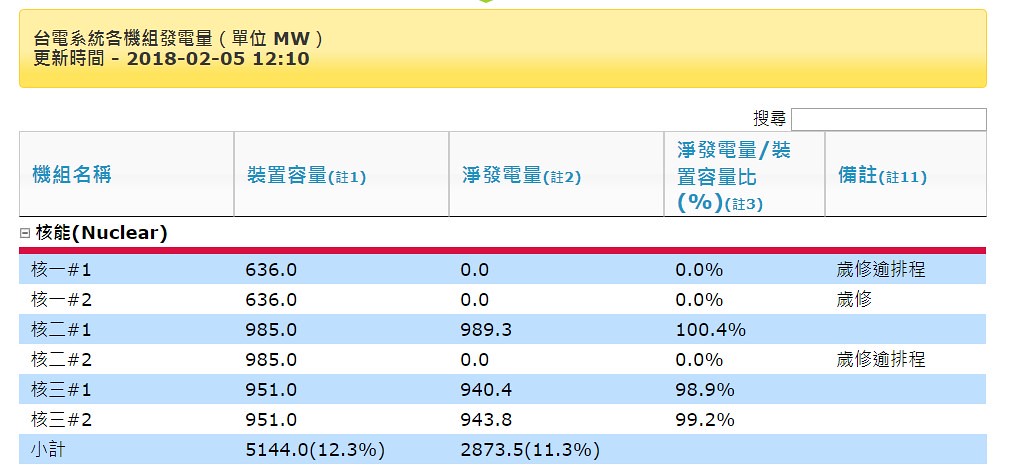

核二廠2號機裝置容量是985MW。台電核能發電處處長簡福添表示,目前的備轉容量率約維持在6%,這部機組可提供3%的備轉容量率,一年可以提供75億度電。由於冬天過後電力負載逐漸增加,將對調度產生很大的幫助。
事故一年半後再轉 台電:修復後又大修
2016年5月16日上午,剛歲修完畢的核二廠2號機組運轉併聯35分鐘後,隨即發生發電機跳脫事故。台電當時表示是電弧現象產生的煙霧與高溫導致避雷器箱被擠壞。但立委黃國昌6月取得內部照片後召開記者會,要大家看看什麼叫做「不嚴重」。
避雷器受損事件至今超過一年半,選在這個時機申請再轉,簡福添否認是外傳的空污或冬季缺電。
簡福添表示,避雷器當(2016)年11月就已經修好,但當時地方反對的意見很多,所以花了一些時間溝通。2017年7月取得當地同意後,又遇到大修時程。12月完成大修,12月底原能會完成大修檢查後,台電再次進行內部稽核一個月,因此今日提出重轉申請。
台電強調,2025年非核家園目標不變,核二廠2號機預計於2023年3月如期除役。
