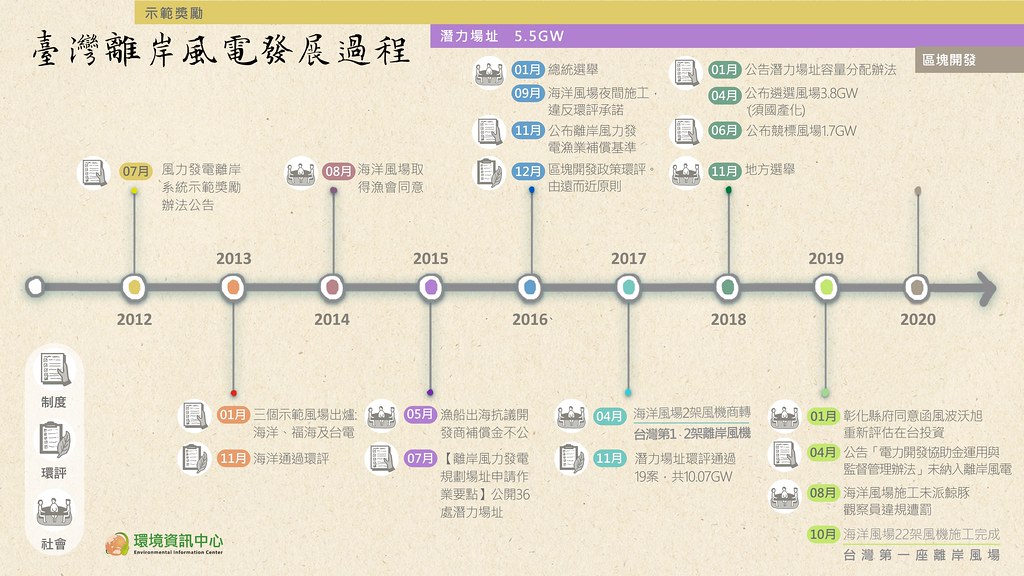

2019年11月18日
整理:編輯室
2020
- 5月19日-西門子歌美颯成功開發全球最大的14MW風機,預計2024年在台生產,將投入海龍風場。
- 7月27日-雲林允能風場施工過程與當地漁民發生海上衝突,漁民要求離岸風場退縮。
- 8月24日-桃園麗威風場因未能取得民航局同意,能源局以「要件不符」退回電業籌設許可。
- 11月19日-雲林允能風場打樁期間,鯨豚觀察船提前離場,遭環保署裁罰40萬元。
- 11月20日-能源局公布第三階段區塊開發場址申請草案,將開放業者自行選址。
2019
- 1月至4月- 彰化縣府同意函風波。
- 4月18日 - 經濟部公告「電力開發協助金運用與監督管理辦法」,離岸風電電協金條文未納入。
- 4月30日 - 離岸風電商沃旭確定在台投資。
- 8月28日 -環保署首次對離岸風電開罰。海洋風場施工未派鯨豚觀察員出海,違法罰鍰150萬元。
- 10月9日- 首座商業規模離岸風場完工-海洋風場共22架風機,128MW。
2018
- 1月18日 - 公告「離岸風力發電規劃場址容量分配作業要點」。
- 4月30日 - 公布遴選結果,必須納入國產化。10風場出線。
- 6月22日- 公布競標結果,以價格標為主。沃旭、海龍得標。
2017
- 3月至年底 - 離岸風電潛力場址環評,19案通過環評,總裝置容量10.07GW。
- 4月28 日 - 第一架離岸風電商轉。海洋示範風場2架風機商轉
2016
- 9月5日 - 第一支離岸風機夜間施工 違反環評承諾。
- 10月27日 - 兩架示範風機,共計8MW完工。
- 11月30日 - 公布離岸風力發電漁業補償基準。
- 12月28日 - 306次環評大會,確認「離岸風電區塊開發」政策環評。
2015
- 5月23日 - 苗栗漁民漁船出海抗議上緯(海洋風場)補償金不公。
- 7月2日 -公告「離岸風力發電規劃場址申請作業要點」,公開36 處潛力場址。
2014
- 8月13日 -上緯取得海洋風場漁民同意
2013
- 1月9日 - 三示範風場出爐:海洋、福海、台電
- 11月27日 - 海洋風場通過環評
2012
- 3月28日- 陽光屋頂百萬座、千架海陸風力機辦公室成立
- 7月3日 - 「風力發電離岸系統示範獎勵辦法」公告
