當核電退役時 核一二廠陸續邁入除役 核廢料難題待解 | 環境資訊中心
我們的島

當核電退役時 核一二廠陸續邁入除役 核廢料難題待解

2021年07月26日
公視記者 張岱屏 顏子惟

2021年7月1日,核二廠1號機,因為用過燃料池容量不足,燃料無法退出而停機,形同提早除役。核一、核二廠陸續進入除役階段,不過除役的關鍵核燃料,還沒辦法取出。


核一、核二廠陸續進入除役階段,不過除役的關鍵核燃料,還沒辦法取出。

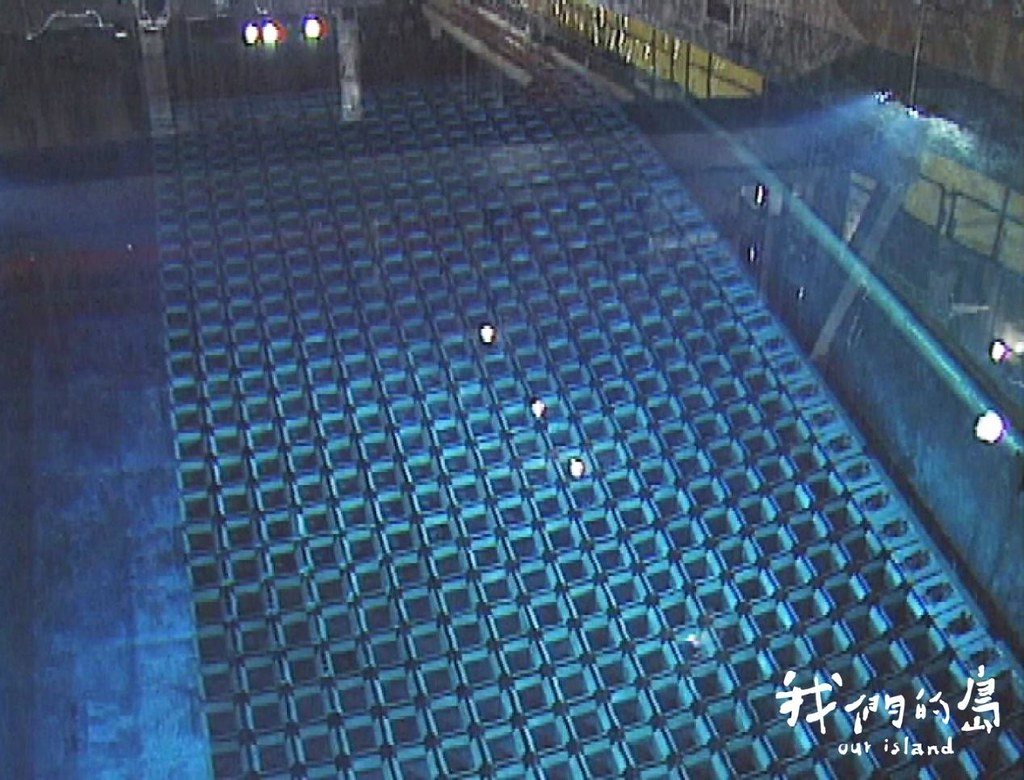

核二廠提前除役,其實早在預期之中,因為核一、核二廠一開始燃料池的設計,就只夠存放20年的用過燃料。為了讓核電廠繼續運轉,台電以加密的方式,增加燃料池容量,核一廠燃料池從原本的1410、1620束,增加到3083束,核二廠則從原本的2571束增加到3660束,再增加到4398束,最後兩部機組的裝載池,也改裝存放440束用過燃料,可以說是運用到極致。

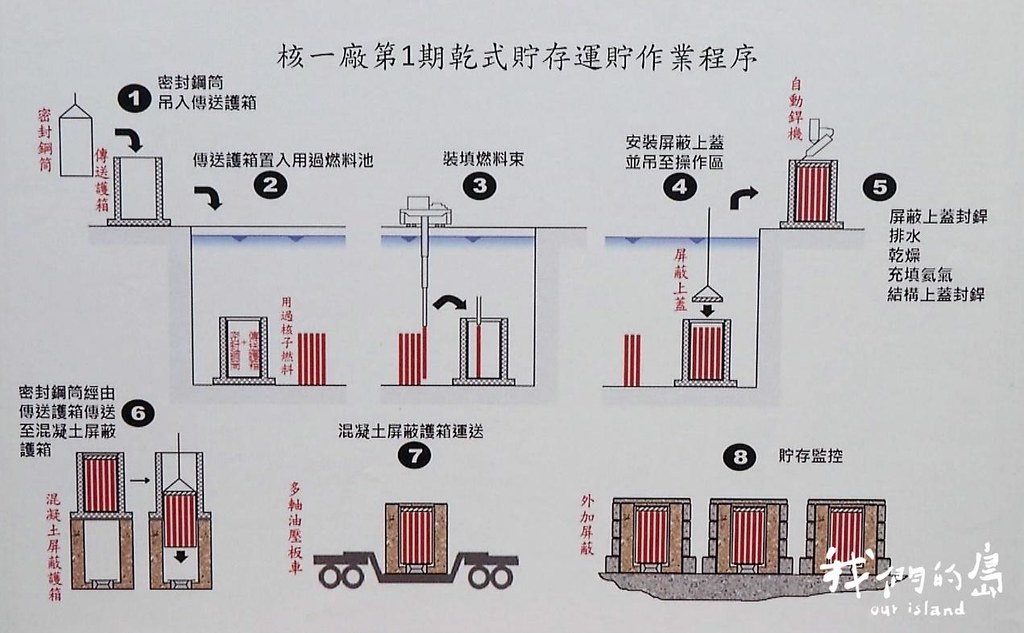

台電無奈表示,核一、核二核燃料無法從燃料池取出,主因是乾貯設施在新北市政府卡關。新北市府則表示,核一乾貯當初是台電沒有按圖施工,後續水土保持審查,因為安全考慮所以沒有同意。


核二廠提前除役其實早在預期,因為核一二廠一開始燃料池設計,就只夠存放20年用過燃料。

新北市消防局副局長李清安指出,核一室外乾貯的水保缺失,包括侵蝕範圍低估、岩石強度高估、邊坡穩定微型樁強度高估、地下水壓力低估等,要求台電改善,但台電並沒有達到要求。台電則認為新北市標準前後不一,提起行政訴願,農委會做出「原處分撤銷,另為適法之處分」,但新北市堅持台電重送水保申請。

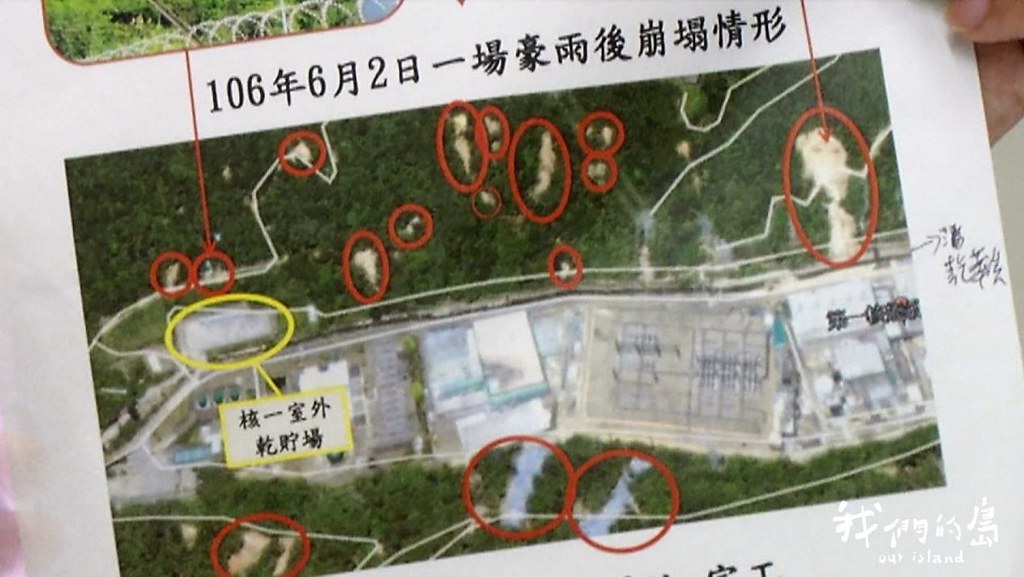

水保計畫卡關,新北市核安委員和學者也對乾貯的設計和地點,提出疑慮。2017年6月暴雨襲擊北海岸,核一廠西側山坡因為土石沖刷,導致2號機聯外電塔倒塌,2號機自動跳機。

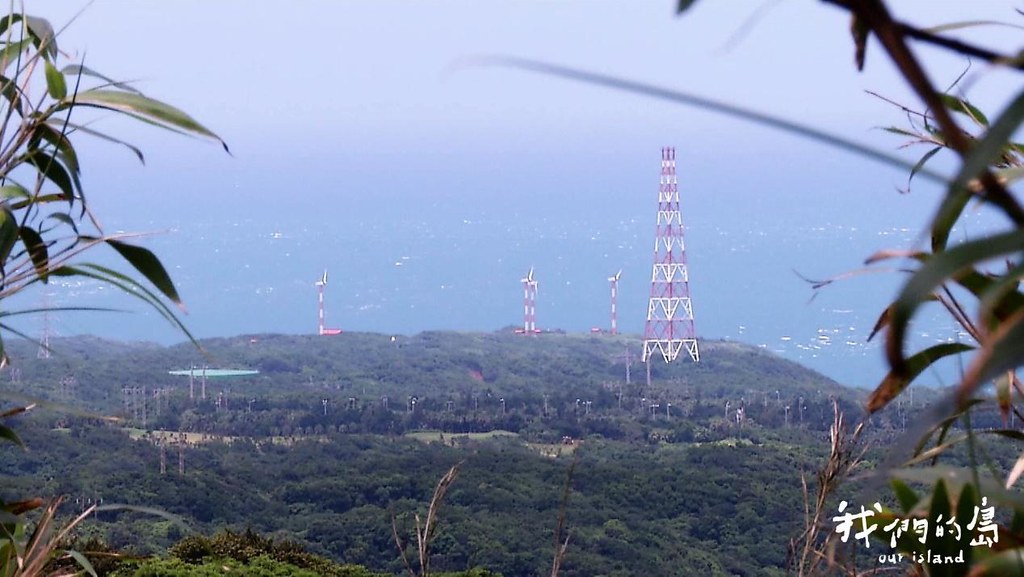

2017年6月暴雨襲擊北海岸,核一廠西側山坡因為土石沖刷,導致2號機聯外電塔倒塌。

電塔倒塌事件讓民間團體對室外乾式貯存的安全性更加擔憂。民間團體和新北市府建議,核一、二室外乾貯應該改成室內,以降低風險。2016年9月,前行政院長林全為解決核廢問題,就曾到北海岸與居民對談,當場指示乾貯第二期應從室外改成室內。

目前,核一、二室內乾貯都還在規劃審查階段,預計分別在2028年、2029年才能興建完成。台電還是寄望室外乾貯能先啟用,讓反應爐爐心的燃料棒移出。

另外,核一燃料池內放滿6000多束用過燃料,反應爐內也有700多束燃料無法退出,這種狀況下,目前核一除役只能先從拆除電塔、氣渦輪機和汽機廠房開始。

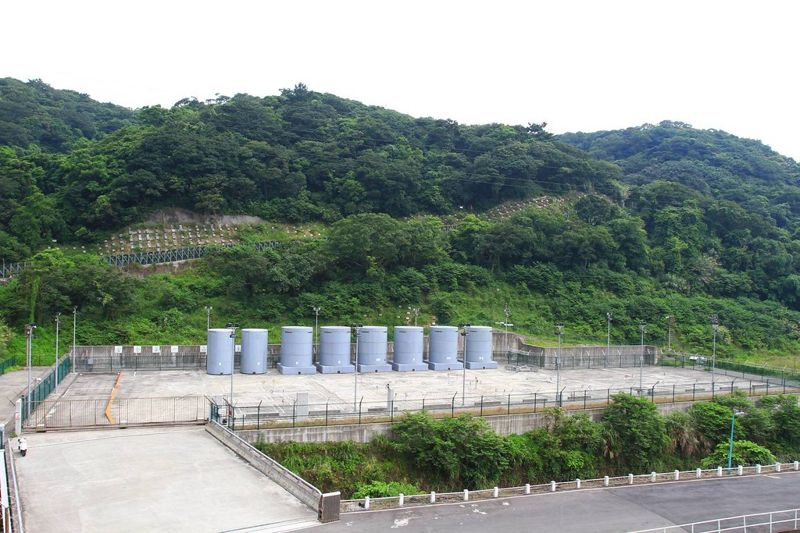

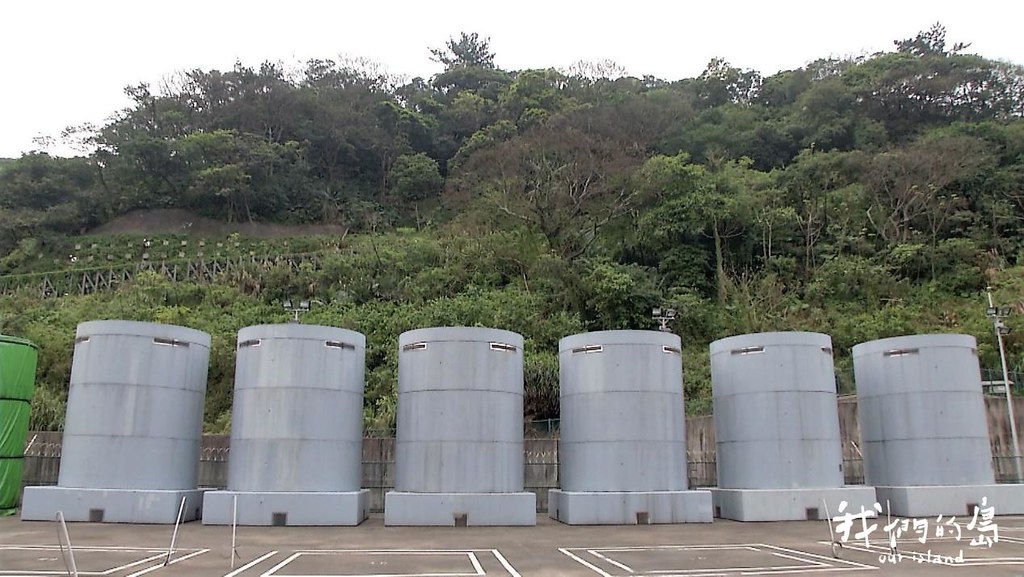

室外乾貯場。

即將除役的核二也面臨相同難題。核二的室外乾貯因為新北市不核准逕流廢水削減計畫而無法興建。新北市消防局副局長李清安表示,新北市不反對室內乾貯,但核燃料移到乾貯之後,下一步又在哪裡?

由於高階核廢料的選址是40年以上,甚至跨世代的工程,民間團體呼籲要制訂法令並建立專責機構。2015年,立委與學者專家曾提出「高放射性廢棄物最終處置場址設置條例草案」和「放射性廢棄物管理法草案」,經濟部也提出「放射性廢棄物管理中心設置條例草案」,但多年過去,高階核廢料的立法,始終沒有進展。

台電核後端營運處處長張學植認為,無法可循,是造成高階核廢選址困難的一大因素。但原能會表示,瑞典、芬蘭同樣沒有最終處置場選址法規,但因為有良好的社會溝通,一樣可以進行選址作業。

北海岸反核行動聯盟執行長郭慶霖呼籲,行政部門和立院,應該盡快完成核廢三法,如果連法源都沒有,如何能讓地方居民相信,核廢料會有離開電廠的一天?


北海岸反核行動聯盟執行長郭慶霖呼籲,行政部門和立院,應該盡快完成核廢三法。

由於核廢料最終處置選址的不順利,核電除役以及核廢料處理費用也大增,核後端經費從原本預估的3300億元,到2020年增加為4729億元,後續經費還在重新估算中。

核電除役除了錢的問題,人才、技術,也都是新的考驗。2021年初,核一廠爆出,廠商進行土壤輻射檢測調查時,挖破冷卻水管線的意外,雖然沒釀成災害,卻引發外界對核電除役管理的擔憂。郭慶霖認為,因應除役需要,台電必須進行組織重整、培訓除役專業人才,並成立中央層級的除役委員會,讓地方政府、居民、學者共同參與監督。

一座核電廠運轉期間40年,除役期間長達25年,核廢最終落腳何處,卻仍是未知數。漫長的除役旅程需要專業人力,更需要社會的討論,來面對接下來的旅途。


一座核電廠運轉期間40年,除役期間長達25年。

※本文轉載自 公視《我們的島》節目—【當核電退役時】

7/26(一) 22:00首播
7/31(六) 11:00重播

更多節目內容請見
