2019年11月18日
文:陳文姿(環境資訊中心記者)
台灣的風場是透過示範獎勵、潛力場址、區塊開發三個時程分別選出。有些風場因為未通過環保署的環評、或是未能通過經濟部的遴選、競標機制,目前尚無開發進度。

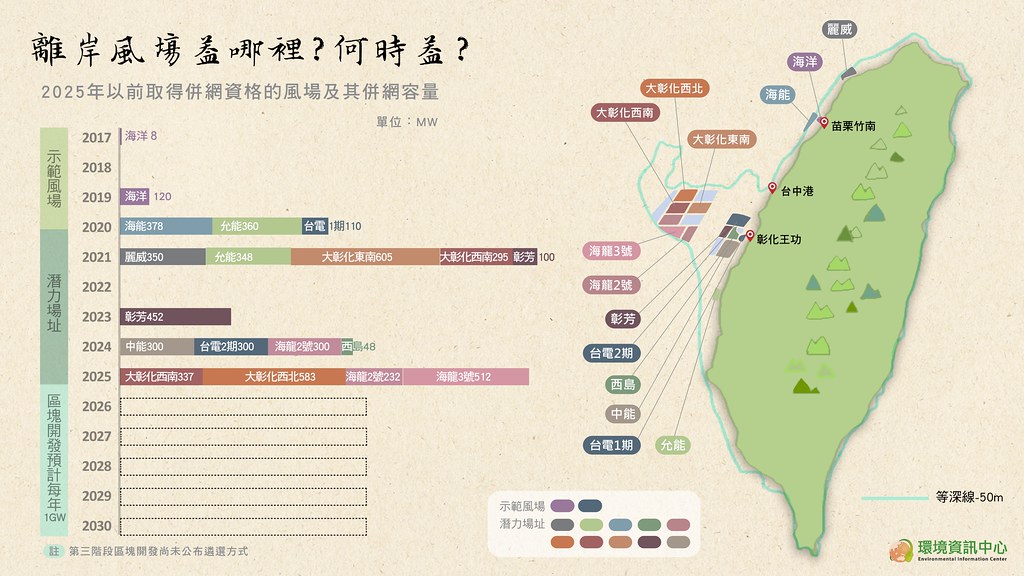

【第一階段:示範獎勵】共238MW
- 2019- 海洋風場 128MW
- 2020- 台電第一期 110MW
【第二階段:潛力場址】共5.5GW
- 2020-海能 378MW/允能 360MW
- 2021-麗威 350MW/允能 348MW/大彰化東南 605MW/大彰化西南295MW/彰芳 100MW
- 2023-彰芳 452MW
- 2024-西島 48MW/中能 300MW/台電II 300MW/海龍二號 300MW
- 2025-大彰化西南 337MW/大彰化西北 583MW/海龍二號 232MW/海龍三號 512MW
【第三階段:區塊開發】尚未公布
- 預計10GW,2026年-2035年每年1GW。預計2020年第一季公布計畫。
