大林電廠新燃氣機組通過環評 2027年增1.4GW容量補供電缺口

大林電廠新燃氣機組通過環評 2027年增1.4GW容量補供電缺口

台電擬在高雄大林電廠新增兩部天然氣發電機組,總裝置容量約1.4GW,昨(22日)通過環保署環評審查,計畫2027年完工。台電強調,燃氣機組是為了輔助再生能源、達成淨零目標,承諾未來將投入混氨、混氫或是CCS(碳捕集與封存)技術,減少碳排。

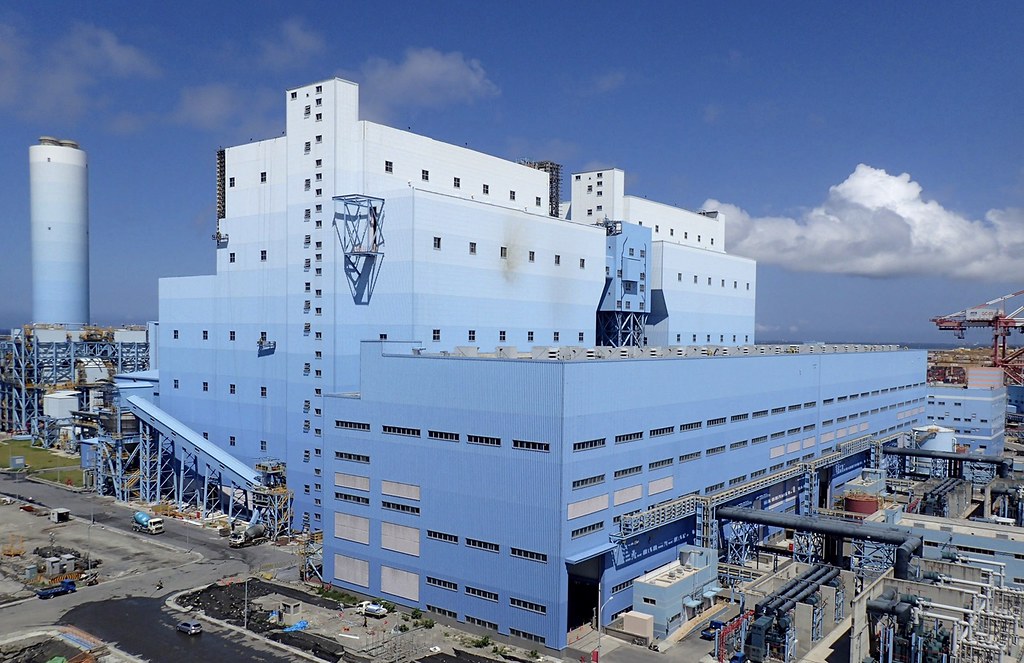

台電規劃改建大林電廠,利用空間新增兩部燃氣複循環機組。圖片來源:台電提供

新增1.4GW燃氣機組 快速起停輔助再生能源

高雄大林電廠目前正拆除兩部退役機組,台電規劃利用機組拆除後空地及其餘空間,新建兩部新型燃氣機組,總裝置容量140萬瓩(1.4GW),開發面積約14公頃。環保署昨(22日)召開「大林發電廠燃氣機組更新改建計畫」環評大會。台電表示,依目前南部多個產業園區用電增加趨勢,預估2027年南部夜間發電容量應備有1473萬瓩。但盤點新增及拆除機組,2027年裝置容量約1276萬瓩,尚不足197萬瓩,因此需要新建機組補足缺口。
此外,台電指出,依政府淨零排放目標,未來再生能源將占整體發電60~70%,考量再生能源間歇性,本計畫新建機組具有快速起停、快速升降載特性,可提升調度彈性、強化電網韌性、確保供電穩定。

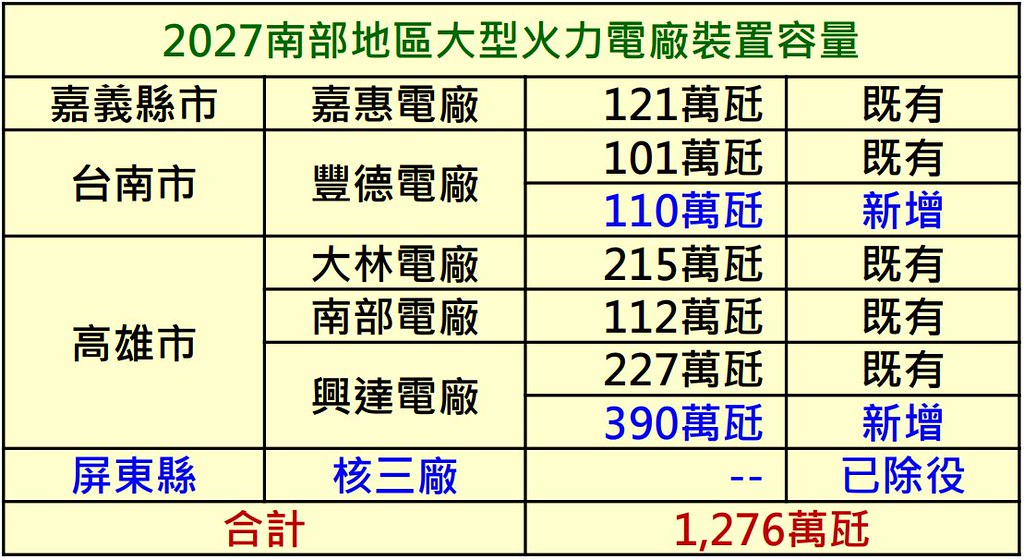

2027年南部大型火力電廠裝置容量。圖片來源:環評書件

新增機組=增加碳排? 台電研發混燒+碳捕集補救

此案在環評初審階段,曾有環委提出新增機組可能增加碳排,恐與2050年淨零目標相左。台電此次提出減碳措施,承諾在電廠綠地、週邊園區道路栽種上千株喬灌木,預期新增植栽之減碳效益約每年32.27 公噸CO2e(二氧化碳當量)。
針對減碳技術,台電則補充,目標2025年達成興達電廠燃氣機組混氫5%發電示範;2028~2030年間林口電廠燃煤機組達成混氨5%發電示範驗證。同時也正逐步進行火力機組碳捕集與封存(CCS)試驗,預計2035年前完成電廠CCS整合示範驗證工作,相關時程將配合國家能源政策滾動檢討,未來適時導入火力電廠。
經過環評委員討論,認為先前疑慮皆已補充說明釐清,決議通過環評。
台電總經理王耀庭會後受訪再次強調,未來電力調度以再生能源為優先,新增燃氣機組僅是負責支援,運轉次數將隨著再生能源增長而減少。儘管如此,台電目前也已經投入混氫、混氨或CCS的技術研發,如興達電廠已在上週(2月18日)動土混氫計畫。只要技術成熟,大林電廠「一定會做」,減少發電產生的碳排。
台電總經理王耀庭強調,未來電力調度將以再生能源為優先。攝影:李蘇竣

你的關心,關乎環境—讓《環境資訊中心》為環境發聲

《環境資訊中心》需要你的支持!我們相信唯有資訊公開普及,才能促成民眾的參與和行動,邀請您加入定期捐款的行列,讓我們持續為環境發聲。

前往捐款

相關文章

中佳燃氣電廠通過環評 空污1.2倍抵換成民營電廠首例

中佳燃氣電廠通過環評 空污1.2倍抵換成民營電廠首例
