台灣離岸風電進入第三階段區塊開發,各家能源業者接連遞出風場開發申請。根據環保署資料,目前共有九個風場通過能源局場址備查,正式進入環境影響評估審查流程,總裝置容量將近10GW,新一波的風場環評戰已悄然開打。能源局則表示,業者申請狀況相當踴躍,截至3月初,已收到23案申請,另有數案近日通過場址備查,待完成相關程序後也會進入環評。
開發場址須避開「紅區」 環評初審過關才能選商
台灣離岸風電進入第三階段區塊開發,規劃在2026~2035年總開發容量共15GW(百萬瓩),經濟部在去年7月公布「離岸風力發電區塊開發場址規劃申請作業要點」,有別於第二階段由經濟部選出潛力場址,這次是由業者依規則自行劃定場址。
經濟部也公布業者須遵循的規則,申請場址範圍不得重疊的高敏感「紅區」,包含先前爭議不斷的「北方三島漁場」,以及西部沿岸白海豚等海洋野生動物重要棲地、潮間帶、南北通行航道等備受關注的區域。
經濟部規劃,區塊開發第一期選商作業今年8月底截止收件,將分派2026~2027年共3GW的容量,預計第三季就可以公布選商結果。根據選商規則,開發商需先取得環評初審「有條件通過的審查結論」、台電的「併聯審查意見書」及經濟部「場址規劃備查」,並通過能源局的「履約能力審查」與工業局的「產業關聯性審查」,才可參與競標。
能源局收23案申請 首波環評戰況火熱

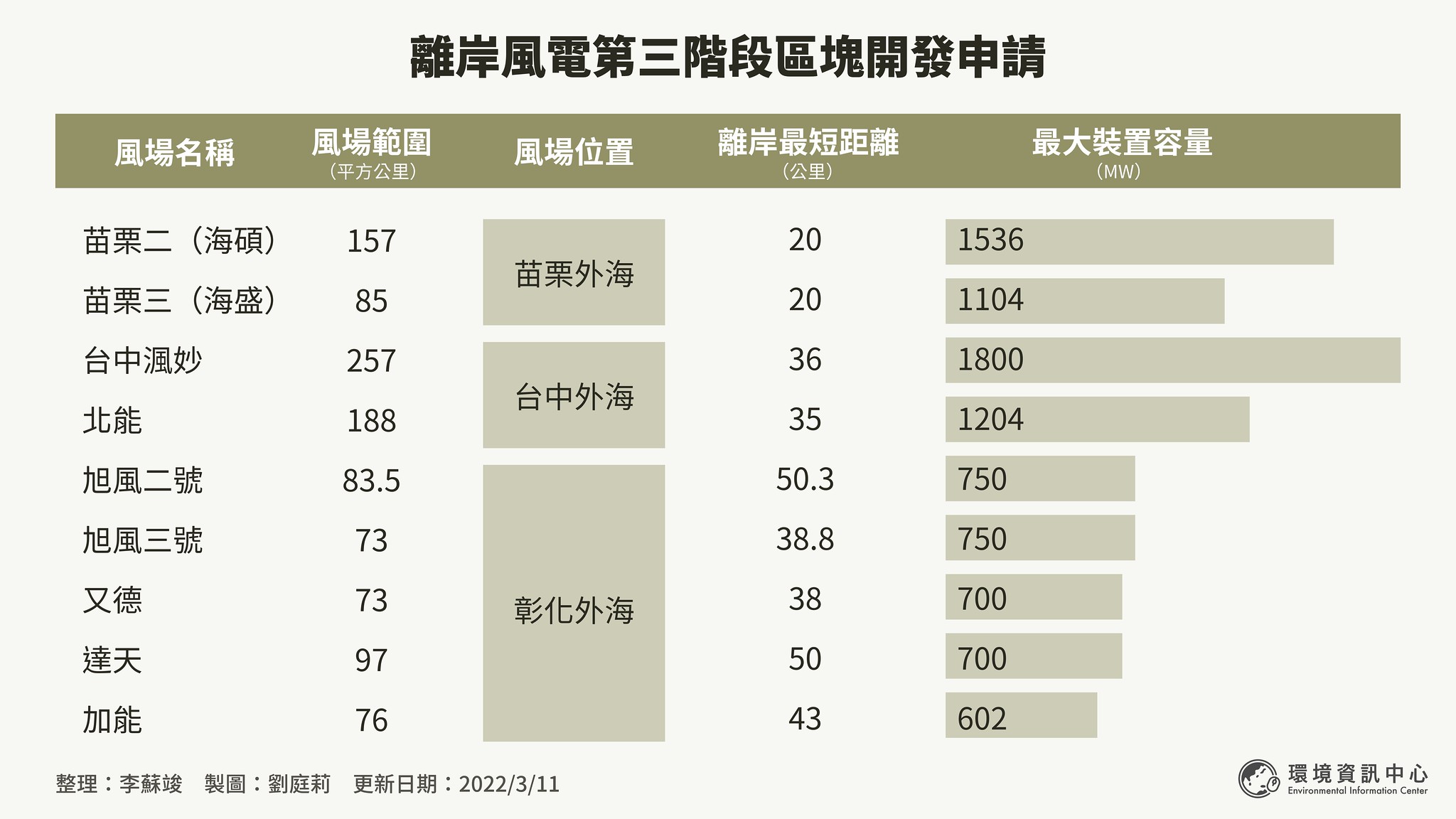

根據環保署環評網站,目前已完成遞交環評說明書初版的九個案場分別是:哥本哈根基礎建設基金(CIP)提出的「台中渢妙離岸風力發電計畫」、加拿大北陸能源的「北能離岸風力發電計畫」與「加能離岸風力發電計畫」、沃旭能源的「旭風二號離岸風力發電計畫」及「旭風三號離岸風力發電計畫」、達德能源的「彰化達天離岸風力發電廠」與「彰化又德離岸風力發電廠」,以及上緯新能源的「苗栗離岸風力發電計畫二(海碩)」、「苗栗離岸風力發電計畫三(海盛)」。其中,苗栗三、旭風等案在本週率先展開環評專案小組初審。
經濟部能源局組長陳崇憲表示,業者申請情況相當踴躍,能源局收到的場址申請共23案,扣除重疊場址後,申請的總裝置容量高達14GW。陳崇憲透露,通過場址備查的案場皆已轉送環保署進行環評,除了上述九案,還有數案仍在程序中,可能近期內就會公開。
各業者劃設的風場有不少重疊區域,如北能與台中渢妙都在台中外海約35公里處,風場範圍重疊度極高;另旭風二、三號也分別與達天、又德重疊。
若重複的案場都通過環評、進入選商,能源局表示,根據「離岸風力發電區塊開發容量分配作業要點」規範,本次採競價方式,若兩家開發商提出的風場範圍重疊,以價格低者得標,若價格相同,則依產業關聯性(本土化)加分項目高者得標,加分項目再同分,就以抽籤決定。
環署:不適合區位都已剔除 針對個案專業審查
面臨大規模的海洋開發,環評能否確實把關?環保署副署長蔡鴻德表示,業者劃定的場址都必須經過經濟部的審查,若有不適合開發的區位都已先行剔除,進入環評時,環保署會一一針對個案的狀況進行討論。環保署表示,不論場址重疊、或是引進新技術等問題,都會用專業角度要求個案提出相關報告或答覆,秉持一貫立場審查。
第一期選商收件截止日期為8月31日,剩不到半年,部分業者擔心環評流程影響交件時程。蔡鴻德回應,只要前端審查流程確實做好,環評階段就可以盡速完成。陳崇憲則說,相關遊戲規則都已訂好,一定會如期進行選商作業,業者應自行規劃時程,「不會因為一個學生沒準備好就取消考試」。
