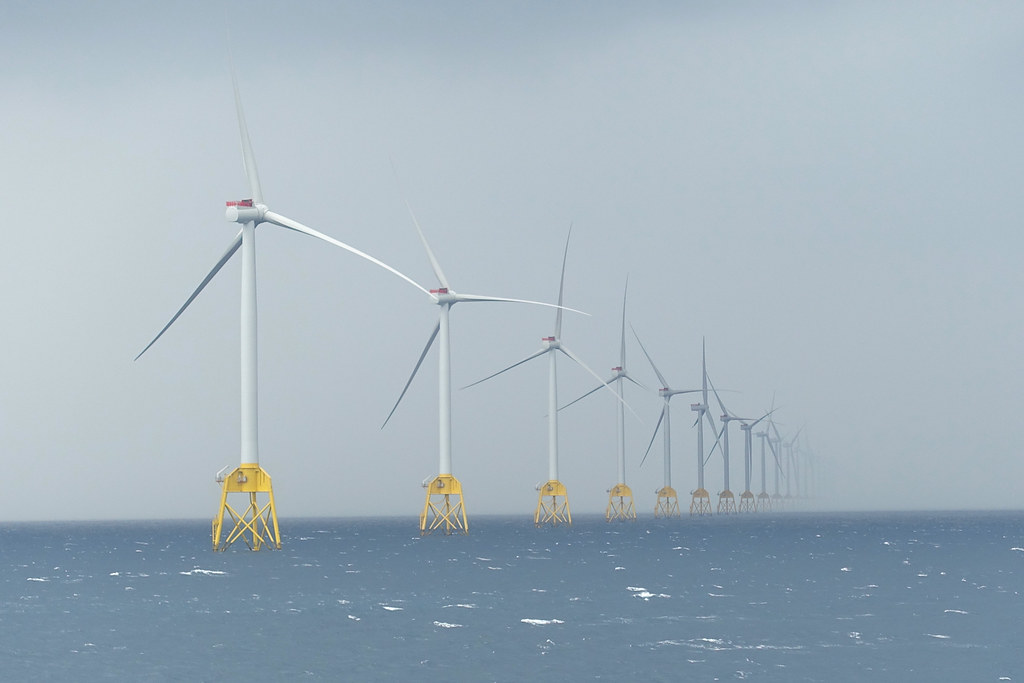

離岸風電業者沃旭能源今(31日)宣布,已做出「大彰化西南第二階段及西北離岸風場」最終投資決定,今年將開始動工,預計2025年底完工。沃旭能源表示,經過地質調查,確定全數66座風機都將採用水下基礎無須打樁的「負壓沉箱」工法,創下台灣首例。
66座風機全數使用「負壓沉箱」工法 創台灣首例
沃旭能源今日宣布對大彰化西南第二階段及西北做出最終投資決定,今年將開始陸域工程,預計2025年底完工。沃旭能源亞太區總裁古沛明(Per Mejnert Kristensen)說明,2020年7月已和台積電簽署企業購售電契約,承購此風場未來20年的發電,是當時最大的購售電契約。
大彰化西南第二階段及西北風場位於彰化外海35~60公尺處,風場面積約185平方公里,預計設置66支14MW的風機,總裝置容量920MW。
沃旭能源台灣董事長汪欣潔表示,已克服風場場址條件、基礎設施、工程設計及採購等挑戰,決定風場中66座風機採用對環境友善的「負壓沉箱管架式水下基礎」 ,是台灣首座全數採用的風場,也創下亞太離岸風電先例。
大彰化西南第二階段及西北離岸風場,是沃旭能源於2018年潛力場址首次競標中獲配的風場,當時並沒有俗稱「國產化」的在地產業關聯性要求。汪欣潔說明,雖無國產化要求,但這次發包有邀請台灣供應商,也有部分發包給本地廠商,目前還不會公布採購項目。
是否參與二輪選商? 沃旭盼調整國產化規則
沃旭目前在台灣有一座已於2020年商轉的「海洋風場」,總裝置容量128MW。之後沃旭能源持續開發大彰化風場,在潛力場址第一階段獲配東南及西南第一階段風場共900MW,預計今年下半年將完工。若再加上西南第二階段及西北,沃旭在台成績可說相當顯赫。
然而被視為離岸風電「模範生」的沃旭能源,卻在2022年主動退出第三階段區塊開發首輪選商。外界關注是否參與第二輪選商,汪欣潔表示希望能調整「國產化政策」,給案場更多彈性,而不是偏袒國產或進口。
他說,目前國際都在搶船、搶資源,台灣內部若卡在供應鏈問題,對產業規劃很困難。呼籲主管機關建立彈性原則,兼顧本地與外來供給,活用供應鏈能量,才能讓風場如期如質完成。古沛明強調,對第二輪選商仍保有正面態度、願意投入競標,但希望能調整相關規則,保障風場收益機制。
